El adiós de un puente con 75 años de historia: las obras de derribo del viaducto en Granja Florencia concluirán a inicios de octubre
Con un 40% de la obra ejecutada, se han movilizado más de 9.000 toneladas de tierra y canto de río para crear las penínsulas necesarias para facilitar el trabajo de la maquinaria
Tragsa incorporará mañana una retroescavadora anfibia procedente de Asturias para picar sobre el lecho del río

Estefanía Vega
Adiós a 75 años de historia del puente de Granja Florencia que, a través de la ZA-P-2102, ha sorteado durante el río Duero para comunicar a las localidades de la margen izquierda con la Nacional 122. La empresa Tragsa avanza con los trabajos de derribo de un viaducto fechado en el año 1951 y cuyo ocaso ya tiene una fecha sobre el calendario: será entre finales de septiembre e inicios de octubre cuando la obra concluya.

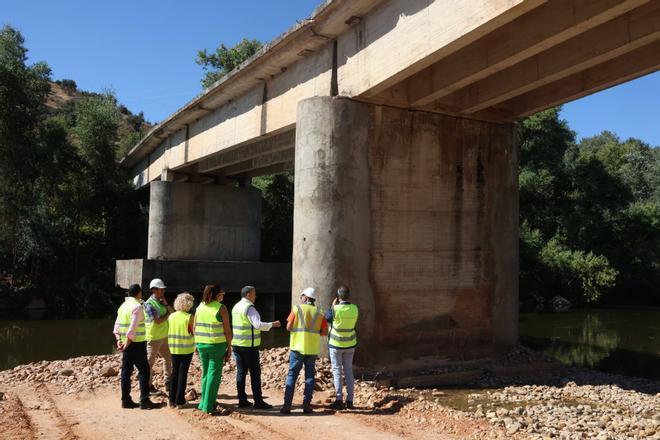

Una vez liberada la zona, será la adjudicataria la encargada de iniciar las obras del nuevo viaducto en la primavera de 2027. Unas obras que ha supervisado de primera mano el presidente de la Diputación de Zamora, Javier Faúndez. Con un 40% de la obra ejecutada, las máquinas avanzan a la espera de que mañana se puedan incorporar unidades especializadas, como es el caso de una retroescavadora anfibia procedente de Asturias, con capacidad para picar en el propio río.
Esta primera fase del derribo se centra en la margen derecha del Duero desde la Nacional 122 habiéndose completado ya la demolición de dos de los cinco vanos. Unos trabajos que han requerido la formación de una península formada por más de 9.000 toneladas de material de relleno, en su mayoría canto de río para garantizar el trabajo de la maquinaria en una zona en la que el río alcanza los ocho metros de profundidad.
Faúndez ha reconocido que las obras avanzan "muy por encima de las previsiones más optimistas" en una visita que ha contado con la presencia del diputado de Obras, Manuel Martín; de la responsable de Carreteras en la institución provincial, Atilana Martínez, así como de la diputada provincial por la comarca de Toro, Natalia Ucero. El derribo supone una inversión de 1,1 millones de euros.
El calendario de trabajos previsto por la adjudicataria continuará en los próximos días con la construcción de una isla -que permitirá el trabajo aislado de dos máquinas- y de otra península que permita avanzar con el derribo del puente ya desde la margen izquierda, próxima a la localidad de Granja Florencia. Los trabajos incorporarán labores de limpieza y desbroce de vegetación próxima al río.
Unos trabajos que discurren de forma paralela a la redacción del proyecto del nuevo viaducto que mantendrá las características inicialmente defendidas por los técnicos de la Diputación. De esta manera, el puente contará con dos pilares y un único vano de entre 60 y 65 metros que sorteará todo el cauce del Duero.
Un documento al que se suma la redacción de un estudio hidrológico e hidráulico -requisito exigido por la Confederación Hidrográfica del Duero- que analice el cambio de comportamiento que conllevará la construcción de un puente sin pilares sobre el cauce del río como una vía de intenso desagüe.
Completada la información requerida, la Diputación de Zamora lanzará la licitación de obra mediante el procedimiento de urgencia (frente al de emergencia con el que se desarrolló el proceso de demolición), lo que implica una reducción de los plazos administrativos, por un importe aproximado de 5,2 millones de euros. Tanto el inicio de los trabajos como el plazo de ejecución dependerá directamente del comportamiento del río, si bien se prevé que las máquinas puedan comenzar a trabajar en primavera, mientras que la fecha de fin de obra variará entre el año 2027 y el verano de 2028.
Apuesta por el proyecto "más caro, pero solvente"
El presidente provincial ha destacado la apuesta por mejorar los servicios que se presta a la población del entorno, centrándose en una infraestructura "vital" en materia de comunicaciones, pero que también supondrá una mejora a nivel hidraúlico al eliminar obstáculos que de forma natural se acumulaban en las zapatas de los estribos centrales.
Faúndez avanzaba así que se ha apostado por ejecutar "la solución más cara, pero más efectiva". El nuevo viaducto contará con una anchura total de 10 metros, dos carriles de circulación de 3,5 metros cada uno y arcenes de 1,5 metros a ambos lados.
